当前位置: 首页  > 读万卷书

2022年二建《公路》真题及答案解析

2022-06-22 人评论

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有 1 个最符合题意)1.根据《公路路基施工技术规范》,土方路堤填筑时,每一填筑层压实后的宽度应大于或等于( )。A.设计宽度B.设计宽度+0.5mC.设计宽度+20.5mD.1.1 倍设计宽度【答案】A【解析】每一填筑层压实…

一、单项选择题(共 20 题,每题 1 分,每题的备选项中,只有 1 个最符合题意)

1.根据《公路路基施工技术规范》,土方路堤填筑时,每一填筑层压实后的宽度应大于或等于( )。

A.设计宽度

B.设计宽度+0.5m

C.设计宽度+2×0.5m

D.1.1 倍设计宽度

【答案】A

【解析】每一填筑层压实后的宽度不得小于设计宽度。

【考点来源】2B311014 填方路基施工

2.加筋挡土墙施工中,靠近墙面板 1m 范围内的路基压实应采用( )。

A.羊足碾压实

B.小型机具夯实或人工夯实

C.中型钢轮压路机压实

D.强夯夯实

【答案】B

【解析】靠近墙面板 1m 范围内,应使用小型机具穷实或人工夯实,不得使用重型压实机械压实。

【考点来源】2B311022 防护与支挡工程的施工

3.四级公路所采用的平面控制测量等级应是( )。

A.一级

B.二级

C.三级

D.四级

【答案】B

【解析】

【考点来源】2B311041 公路工程施工测量工作要求

4.关于水泥稳定碎石混合料人工摊铺与碾压的说法,正确的是( )。

A.在初平的路段上,禁止碾压

B.整形前,对局部低洼处,可直接用新拌的混合料找平再碾压一遍

C.终平时应将局部高出部分刮除并扫出路外,对局部低洼处,找补平整后再碾压一遍

D.碾压应达到要求的压实度,并没有明显的轮迹

【答案】D

【解析】在初平的路段上,应用拖拉机、平地机或轮胎压路机快速碾压一遍。整形前,对局部低洼处应用齿耙将其表层 50mm 以上的材料耙松,并用新拌的混合料找平,再碾压一遍。

终平时,应将局部高出部分刮除并扫出路外;对局部低洼处,不再找补。

【考点来源】2B312012 无机结合料稳定基层(底基层)施工

5.沥青碎石玛 脂混合料(SMA)的结构类型是( )。

A.密实—骨架型结构

B.密实—悬浮型结构

C.骨架一空隙型结构

D.空隙一悬浮型结构

【答案】A

【解析】沥青碎石玛 脂混合料(SMA)是一种典型的密实一骨架型结构。

【考点来源】2B312022 沥青路面面层施工

6.关于水泥混凝土抗压强度试验的说法,正确的是( )。

A.混凝土抗压强度试件的标准试件为边长100mm的正方体

B.以混凝土标准试件标准养护到28d,按规定方法测得的强度为准

C.试件如有蜂窝缺陷,可以在试验前1d用水泥浆填平,可在报告中加以说明

D.压力试验时,以成型时的正面作为受压面

【答案】B

【解析】混凝土抗压强度试件的标准试件为边长 150mm 的正方体,试件如有蜂窝缺陷,可以在试验前 3d 用水泥浆填平,可在报告中加以说明。压力试验时,以成型时的侧面作为受压 面。

【考点来源】2B312053 水泥混凝土路面抗压、抗折强度试验检测

7.采用夹片式带有自锚性能的锚具,其后张法张拉程序正确的是( )。

A.0初应力1.05σconσcon 锚固

B.0初应力1.05σcon(持荷5min)σcon锚固

C.0初应力σcon(持荷5min锚固)

D.0初应力σcon(持荷3min锚固)

【答案】C

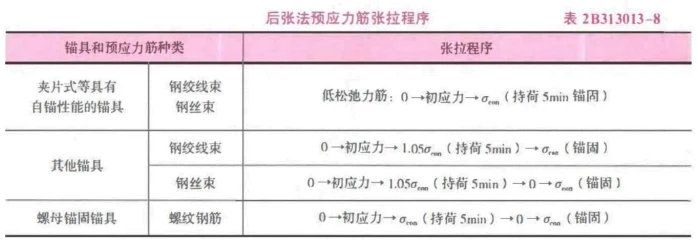

【解析】

1000 (6).png

【考点来源】2B313013 钢筋与混凝土施工技术

8.桥梁预应力混凝土梁存放时间超 3 个月,应对梁进行检测的项目是( )。

A.混凝土强度

B.应变

C.应力

D.上拱度

【答案】D

【解析】存放时间超过 3 个月时,应对梁、板的上拱度值进行检测,当上拱度值过大将会 严重影响后续桥面铺装施工或梁、板混凝土产生严重开裂时,则不得使用。

【考点来源】2B313016 桥梁上部结构施工技术

9.预应力混凝土梁的封端施工,混凝土强度应符合设计规定,并应严格控制梁体( )。

A.高度

B.长度

C.宽度

D.体积

【答案】B

【解析】封端应采用无收缩混凝土,其强度应符合设计规定,并应严格控制梁体长度。

【考点来源】2B313016 桥梁上部结构施工技术

10.关于公路隧道结构构造的说法,正确的是( )。

A.拱式明洞主要由顶盖和内外边墙组成

B.公路隧道结构构造由主体构造物和附属构造物组成

C.洞门墙须设置胀缝、施工缝和泄水孔

D.隧道洞门属于附属构造物

【答案】B

【解析】拱式明洞主要由顶拱和内外边墙组成混凝土或钢筋混凝土结构。洞门墙应根据实际需要设置伸缩缝、沉降缝和泄水孔。主体构造物通常指洞身衬砌和洞门构造物。

【考点来源】2B314012 公路隧道的构造

11.关于隧道施工技术要求的说法,正确的是( )。

A.二次衬砌混凝土的拱、墙混凝土应一次连续浇筑

B.初期支护喷射混凝土应采用干喷法施工

C.初期支护背后空洞可采用石棉瓦填塞

D.仰拱填充混凝土与仰拱衬砌混凝土应一次浇筑

【答案】A

【解析】拱、墙混凝土应一次连续浇筑,不得采用先拱后墙浇筑。初期支护背后空洞应采用注浆进行充填。

因喷射速度大,粉尘污染及回弹情况较严重,质量不稳定,很多地方巳禁止使用干喷法施工,应采用潮喷法或湿喷法施工。

仰拱初期支护喷射混凝土及仰拱填充混凝土不得与仰拱衬砌混凝土一次浇筑。

【考点来源】2B314033 公路隧道支护与衬砌

12.关于混凝土护栏施工技术要求的说法,正确的是( )。

A.预制混凝土护栏块使用的模板,可采用木模板或钢模板

B.混凝土护栏的安装可从线路两端逐步对称向前推进

C.在曲线路段,应使护栏布设圆滑

D.就地浇筑的混凝土护栏,每节护栏构件的可一次或多次浇筑完成

【答案】C

【解析】预制混凝土护栏块使用的模板,应采用钢模板。混凝土护栏的安装应从一端逐步

向前推进。在曲

线路段,应使护栏布设圆滑。每节护栏构件的混凝土必须一次浇筑完成,不得间断。

【考点来源】2B315012 交通安全设施的施工技术要求

13.以公路里程或工程位置为横轴的进度计划形式是( )。

A.横道图

B.S 曲线图

C.垂直图

D.网络图

【答案】C

【解析】垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的施工进度则相应地以不同的斜线表示。

【考点来源】2B320021 公路工程进度计划的编制特点

14.路基工程质量检验时,合格率不得低于 95%的实测项目是( )。

A.压实度

B.纵断高程

C.宽度

D.平整度

【答案】A

【解析】对结构安全、耐久性和主要使用功能起决定性作用的检查项目为关键项目,以下 叙述以(△)标识,关键项目的合格率不得低于 95%。土方路基实测项目:压实度(△)、弯沉(△)、纵断高程、中线偏位、宽度、平整度、横坡、边坡。

【考点来源】2B320042 公路工程质量检查与检验

15.下列分部分项工程中,应编制专项施工方案并需专家论证审查的是( )。

A.涵洞顶进工程

B.水深不小于 5m 的围堰工程

C.移动模架

D.D 级爆破工程

【答案】C

【解析】移动模架施工需要编制专项施工方案并需专家论证审查。其它工程只需编制专项

施工方案。

【考点来源】2B320051 公路工程项目职业健康安全管理体系

16.招投标阶段,负责编制工程量清单及数量的单位是( )。

A.设计单位

B.监理单位

C.投标人

D.招标人

【答案】D

【解析】我国的公路工程项目招标,一般均由招标单位提供工程量清单。

【考点来源】2B320081 公路工程工程量清单计价的应用

17.根据《公路工程标准施工招标文件》,国内公路工程开工预付款金额的计算基数是( )。A.扣除暂列金额后的合同价

B.材料费总额

C.签约合同款

D.工、料、机费用总额

【答案】C

【解析】开工预付款的金额在项目专用条款数据表中约定(开工预付款是一项由业主提供给承包人用于开办费用的无息贷款,国际上一般规定范围是0~20%,国内开工预付款金额一 般应为 10%签约合同价)。

【考点来源】2B320085 公路工程合同价款支付

18.关于项目部驻地建设的说法,正确的是( )。

A.进场前组织相关人员按照工程安全、环保等要求进行现场查看,编制选址方案

B.若自建房最低标准为活动板房,建设宜选用阻燃材料,搭建不宜超过三层

C.生活污水排放应进行规划设计,并设置一级沉淀池

D.在条件允许情况下,驻地可设置监控和报警装置,可不设防雷设置

【答案】A

【解析】自建房屋最低标准为活动板房,建设宜选用阻燃材料,搭建不宜超过两层。生活污水排放应进行规划设计,设置多级沉淀池,通过沉淀过滤达到排放标准。驻地内应设有必要的防雷设施,在条件允许情况下驻地应设置报警装置和监控设施。

【考点来源】2B320091 项目部驻地建设 19.沥青混凝土搅拌设备分为( )。

A.强制式搅拌设备和连续式搅拌设备

B.自落实搅拌设备和连续滚筒式搅拌设备

C.间歇式搅拌设备和连续滚筒式搅拌设备

D.间歇式搅拌设备和强制式搅拌设备

【答案】C

【解析】沥青混凝土搅拌设备分类。分间歇式和连续滚筒式。

【考点来源】2B320101 公路工程施工机械设备的生产能力及适用条件。

20.路基工程作为单独合同段进行交工验收时,应邀请( )。

A.路面施工

B.交通执法

C.运营

D.养护

【答案】A

【解析】路基工程作为单独合同段进行交工验收时,应邀请路面施工单位参加。

【考点来源】2B331026 公路工程验收相关规定

二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)

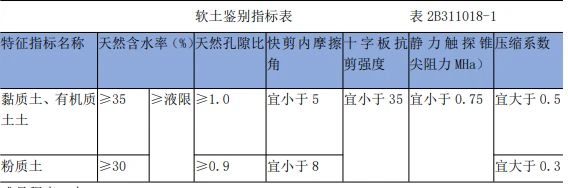

21.软土鉴别的指标有( )。

A.天然孔隙比

B.天然含水率

C.压缩系数

D.CBR 值

E.快剪内摩擦角

【答案】ABCE

【解析】软土是指天然含水率高、天然孔隙比大、抗剪强度低、压缩性高的细粒土,包括

淤泥、淤泥质土、泥炭、泥炭质土等

【考点来源】2B311018 特殊路基施工

22.路基土体最佳含水率测定的试验方法有( )。

A.灌砂法

B.贝克曼梁法

C.振动台法

D.击实试验法

E.表面振动击实仪法

【答案】CDE

【解析】最佳含水量是指击实曲线上最大干密度所对应的含水率。在路基压实过程中,路

基的含水量对所能达到的密实度起着非常大的作用,是路基施工的一个重要控制参数。试验方 法有击实试验法、振动台法和表面振动压实仪法。

【考点来源】2B311031 最佳含水量测定

23.适用于二级公路的基层和底基层的材料有( )。

A.水泥稳定级配碎石

B.水泥稳定未筛分碎石

C.水泥稳定细粒土

D.水泥稳定煤矸石

E.水泥稳定砾石

【答案】ABDE

【解析】水泥稳定土包括水泥稳定级配碎石、未筛分碎石、砂砾、碎石土、砂砾土、煤矸石、各种粒状矿渣等,适用于各级公路的基层和底基层,但水泥稳定细粒土不能用作二级和二级以上公路高级路面的基层。

【考点来源】2B312012 无机结合料稳定基层(底基层)施工

24.按结构体系划分,桥梁结构基本体系包括( )。

A.梁式桥

B.拱式桥

C.连续刚构桥

D.悬索桥

E.斜拉桥

【答案】ABD

【解析】按结构体系划分,有梁式桥、拱式桥、刚架桥、悬索桥 4 种基本体系。

【考点来源】2B313011 桥梁的组成和分类

25.公路隧道超前支护工程的主要技术措施有( )。

A.钢拱架和格栅钢架

B.超前小导管C.管棚

D.围岩预注浆加固

E.超前锚杆

【答案】BCDE

【解析】隧道施工过程中,当遇到软弱破碎围岩时,其自支护能力是比较弱的,经常采用的超前支护措施有超前锚杆、插板、超前小导管、管棚及围岩预注浆加固等。

【考点来源】2B314033 公路隧道支护与衬砌

26.交通标线是由施划或安装于道路上的各种线条、箭头、( )等构成。

A.文字

B.图案

C.禁令标志

D.实体标记

E.立面标记

【答案】ABDE

【解析】交通标线的主要作用是传递有关道路交通的规则、警告和指引交通。它是由施划或安装于道路上的各种线条、箭头、文字、图案、立面标记、实体标记、突起路标等构成的。

【考点来源】2B315011 交通安全设施的主要构成与功能

27.公路工程流水施工的空间参数有( )。

A.施工过程数

B.工作面

C.施工段

D.流水节拍

E.施工层

【答案】BCE

【解析】空间参数:工作面 A、施工段 m、施工层。

【考点来源】2B320021 公路工程进度计划的编制特点

28.关于路基工程施工安全管理措施的说法,正确是有( )。

A.地面横向坡度陡于 1:10 的区域,取土坑应设在路堤下侧

B.深路垫开挖中遇到地下水出露时,必须边排水边开挖

C.滑坡体可采用削陡坡减载方案整治,严禁爆破减载

D.路基范围内暂时不能迁移的结构物应预留土台,并应设置警示标志

E.雷雨季节高边坡爆破应采用弱电起爆法

【答案】CD

【解析】地面横向坡度陡于 1:10 的区域,取土坑应设在路堤上侧。开挖中遇到地下水出露时,必须先做好排水后开挖。滑坡体可采用削坡减载方案整治,减载应自上而下进行,严禁超挖或乱挖,严禁爆破减载。 路基范围内暂时不能迁移的结构物应预留土台,并应设警示标志。 雷雨季节应采用非电起爆法。

【考点来源】2B320054 公路工程项目安全管理措施

29.关于便道便桥的说法,正确的有( )。

A.便道路面宽度不小于3m,原则上每300m范围内应设置一个长度不小于20m、路基宽度不小于5.5m 错车道

B.人车混行便桥宽度不小于4.5m

C.便道路口应设限速标志,跨越(临近)道路施工应设置警告标志,危险段应设置防护及警告标牌

D.途经小桥应设置限载、限宽标志

E.便桥桥面设立柱间距 1.5~2.0m、高 1.2m 的栏杆防护

【答案】BCDE

【解析】便道单车道路基宽度不小于 4.5m,路面宽度不小于 3.0m,原则上每 300m 范围内应设置一个长度不小于 20m、路面宽度不小于 5.5m 的错车道。

【考点来源】2B320094 便道、便桥建设

30.生产安全事故发生后,报告事故应包括的内容有( )。

A.事故发生单位情况

B.事故的简要经过

C.事故造成的伤亡人数和直接经济损失

D.事故发生的原因和事故性质E.已经采取的措施【答案】ABCE

【解析】报告事故应当包括下列内容:(1)事故发生单位概况。(2)事故发生的时间、地点以及事故现场情况。(3)事故的简要经过。(4)事故已经造成或者可能造成的伤亡人数(包括下落不明的人数)和初步估计的直接

经济损失。

(5)已经采取的措施。

(6)其他应当报告的情况。

【考点来源】2B332014 公路工程施工安全事故报告

三、实务操作和案例分析题(共 4 题,每题 20 分)

案例一

背景资料:

某施工单位承建了一段二级公路的路基工程,路基宽度 12m,其中设计有 1250m 的填石路

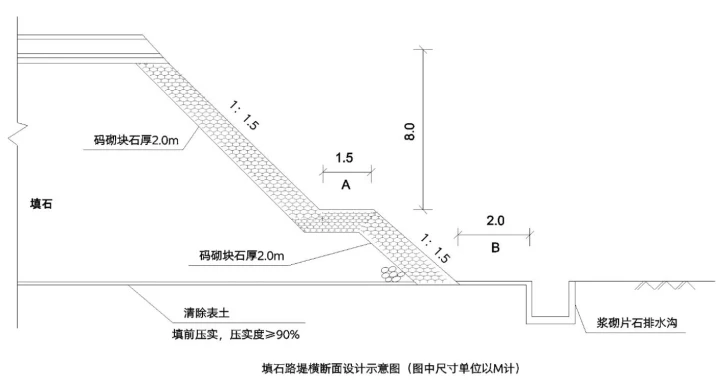

堤,其横断面设计示意图如图 1 所示:

1000 (1).png

施工中发生以下事件:

事件一:填石路堤施工前,施工单位选择了地质条件,路基断面形式等具有代表性的K32+430~K32+530 段铺筑了填石路堤试验路段,填料均取自主线 K32+010~K32+300 段路堑爆破的石灰岩石渣,对拟作为路堤填料的材料进行取样试验,其单轴饱和抗压强度在 40~55MPa之间,属于中硬岩石。

通过路堤试验段施工,施工单位总结出一套适用于该段填石路堤施工的方案,确定了满足 填石路堤压实质量控制标准的机械组合以及压实机械规格、松铺厚度、沉降差,孔隙率等相关差数与指标,填石路堤机械配置见表 1。

表 1 填石路堤机械配置表

1000 (2).png

事件二:施工中,为控制分层填筑松铺厚度和减少摊铺工作量,施工单位根据车辆配置和试验路段获取的松铺厚度 50cm 计算出填石路堤填前正方形网络尺寸。并用石灰粉划分成方格 网,采用两边挂线施工以控制松铺厚度,每格上料一车。

事件三:针对涉及图要求码砌的 2m 厚块石工程量,施工单位提出需按干砌块石来单独计

量,而监理单位则要求同路基中的填石一起均按填石路堤计量。

事件四:在填石路堤质量检验过程中,施工单位实测的项目有:压实,纵断高程、中线偏

位、宽度、平整度、边坡度。

问题:

1.事件一中,施工单位填石路堤试验路段选择是否正确,说明理由。补充事件一中路堤试

验段压实工艺主要参数。

2.写出图 1 中 A、B 两处部位的名称,写出表 1 中机械设备 C 的名称与作用。

3.计算事件二中填石路堤填前正方形网格每一格的边长。(单位:m,计算结果保留小数

点后 1 位)

4.事件三中,施工单位与监理单位的做法哪个正确?说明理由。

5.事件四中填石路堤实测项目中的漏项。写出实测项目中的关键项目。

参考答案

1.(1)施工单位填石路堤试验路段选择是不正确的。

理由:试验路段应选择地质条件、路基断面形式等具有代表性的地段,长度宜不小于 200m。K32+430~K32+530 段的长度等于 100m。

(2)路堤试验段压实工艺主要参数还有碾压遍数、碾压速度、最佳含水率及碾压时含水率范围。

2.A-边坡平台。B-护坡道。C-推土机。

推土机作用:主要用于 50~100m 短距离作业, 如路基修筑、基坑开挖、平整场地、清除树、推集石渣等, 并可为铲运机与挖装机械松土和助铲及牵引各种拖式工作装置等作业。

3.11÷0.5=22 ㎡, 22 = 4.7m 正方形网格每一格的边长约为 4.7m。

4.监理单位做法正确。

理由:无论当地的习惯如何(除非合同中另有规定),计量必须以净值为准。以图纸尺寸为准,边坡码砌属于路堤的一部分。

5.实测项目中的漏项:弯沉、横坡和平顺度。关键项目:压实、弯沉。

案例二

背景资料:

某施工单位承建了长度10km的路基工程,该路面工程采用热拌沥青混合料面层,施工单 位中标后,项目负责人立即授权人员进场。技术负责人组织编写了路面施工方案,其中热拌沥 青混合料面层施工工艺流程图如图3所示:

1000 (3).png

施工中发生以下事件:

事件一:施工单位喷洒透层油时,施工技术要求如下:

(1)透层油采用沥青洒布车,按设计喷油量分两次均匀洒布。

(2)透层油洒布后应不致流淌,应渗入基础一定深度,在表面形成油膜。

(3)气温低于 10℃或大风、即将降雨时,不得喷洒透层油。

(4)透层油洒后应待充分渗透,一般不少于 24h 后才能摊铺上层。

(5)在进行下一道工序前,应将局部有多余的未渗入基层的透层油清除。

事件二:施工单位通过试验段施工,确定了松铺系数、施工工艺、机械配备等指标,且通过沥青混合料马歇尔试验评价了沥青混合料在外力作用下抵抗变形的能力,抗塑性变形的能力等指标。

事件三:参与项目施工的施工设备建立了管理台账,每台设备进行了归档,主要归档内容

如下:

(1)设备的名称、类别、数量、统一编号,

(2)产品合格证及生产许可证(复印件及其他证明材料)。

(3)《大、中型设备安装、拆卸方案》、《施工设备验收单》及《安装验收报告》。

问题:

1.写出图3中工艺 A、B、C 的内容。(从“沥青混凝土配合比、配合比调试、批准配合比”

中选择)

2.逐条判断事件一中的施工技术要求是否正确,若不正确写出正确的施工技术要求。

3.写出事件二中马歇尔试验评价沥青混合料在外力作用下抵抗变形的能力指标。

4.事件三中,机械设备档案内容还有哪些?

参考答案

1.A-配合比调试,B-沥青混凝土配合比,C-批准配合比。

2.(1)不正确。改正:透层油宜采用沥青洒布车一次喷洒均匀。

(2)不正确。改正:透层油洒布后应不致流淌,应渗入基层一定深度,不得在表面形成油膜。

(3)正确。

(4)正确。

(5)正确。

3.稳定度是指沥青混合料在外力作用下抵抗变形的能力,在规定试验条件下,采用马歇尔仪测定的沥青混合料试件达到最大破坏的极限荷载。流值是评价沥青混合料抗塑性变形能力的 指标。在马歇尔稳定度试验时, 当试件达到最大荷载时,其压缩变形值,即为流值。

4.机械设备档案内容还有:设备的购买日期、使用说明书等技术资料、各设备操作人员资格证明材料。

案例三

背景资料:

某施工单位承建了一段二级公路,其中 1 号桥梁起讫桩号为 K30+500~K30+596,桥型立 面布置示意图如图 2 所示,该桥为单向双室现浇预应力混凝土连续箱梁,下部结构为浇灌式桥墩,轻型桥台,桥梁纵坡为 1%,2 号墩承台尺寸为 8×3.6×3.5m(横桥向×纵桥向×高)。地下水位高程为 953.0m,上部结构采用满堂式支架现浇施工。

1000 (4).png

施工中发生以下事件:

事件一:2 号墩地下水位较高,根据 2 号墩处地质资料,其承台基坑开挖时采取坑壁加固措施。

事件二:“1 号桥薄壁墩专项施工方案”中,确定了施工质量控制关键点:(1)……;(2)……;(3)……;(4)……;(5)墩顶支座预埋件位置、数量控制;(6)墩身与承台连接处混凝土裂缝控制;(7)墩身实心段混凝土裂缝控制。

事件三:按照《公路工程施工安全技术规范》要求,项目部编制了“1 号桥现浇专项施工方案”。专项施工方案中支架现浇施工工艺流程主要包括:地基处理A模板系统安装B 钢筋、预应力钢筋安装C混凝土浇筑混凝土养护预应力筋张拉落梁、模板支架拆 除。

事件四:项目部编制的“1 号桥现浇梁专项施工方案”,经项目总工程师审核,总监理工

程师审查后,即开始实施。

问题:

1.写出图 2 中构造物 M 的名称。

2.事件一种,2 号墩承台施工宜采用哪两种坑壁支护方式?

3.写出事件二中薄壁墩施工质量控制关键点(1)、(2)、(3)、(4)的内容。

4.写出事件三中工序 A、B、C 的名称。

5.事件四种,专项施工方案的审批程序是否正确?若不正确写出正确的审批程序。

参考答案

1.M-桩基础。

2.宜采用的坑壁支护方式:锁口钢板桩或锁口钢管桩围堰。

3.(1)墩身锚固钢筋预埋质量控制。

(2)墩身平面位置控制。

(3)墩身垂直度控制。

(4)模板接缝错台控制。

4.A-支架搭设。B-支架加载预压。C-内模安装。

5.不正确。

正确做法专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章, 并由总监理工程师审查签字、加盖执业印章后方可实施。对于超过一定规模的危大工程,施工单位应当 组织召开专家论证会对专项施工方案进行论证。

案例四

背景资料:

某施工单位承建了一座单洞隧道工程,隧道长度 300m,建筑限界净高 5m,无紧急停车带。

隧道围岩等级为Ⅲ级和Ⅳ级,其中Ⅳ级围岩复合式衬砌断面如图 4 所示。开工前,施工单位在 当地招用了部分农民工,签订了劳动合同,约定了工资支付标准、支付时间和方式等内容,并将劳动合同报有关单位备案。

1000 (5).png

施工中发生一下事件:

事件一:监控量测方案中确定了洞内外观察、围岩体内位移(洞内设点)、周边位移、拱 顶下沉、锚杆轴力、钢架内力及外力等监控量测项目,并明确了量测部位和测点布置;在量测 数据处理与应用中给出了位移管理等级,见表 4。

表 4 位移管理等级

事件二:施工单位确定用水量时,考虑了施工人员的生活用水、浴池用水、消防用水、衬 砌用水(包括拌和、养护和冲洗等用水)、喷雾洒水用水等因素的耗水量,并在洞口上方砌筑了一座高压水池。

隧道施工完成后进行了交工验收,交工验收工程质量得分为 85 分。通车试运行 2 年后,项目法人按竣工验收工作程序及时组织了竣工验收,竣工验收委员会对工程质量的评分为 86 分,质量监督机构对工程质量的鉴定得分为 82 分。

问题:

1.图 4 中,构造物 A 表示什么?按跨度进行分类,该隧道属于哪种类型?

2.根据《公路建设市场管理办法》,背景资料中的劳动合同应报哪些单位备案?

3.事件一所列的监理量测项目中,哪些属于选测项目?指标 U0 表示什么?写出施工状态 B的内容。

4.事件二中,施工单位还应考虑哪些施工设备用水的耗水量?(列出 2 种)

5.改正背景资料中竣工验收时的错误做法。计算该隧道的竣工验收工程质量评分值。为何种质量等级?(计算结果保留小数点后 1 位)

参考答案

1.A-钢支撑。

2.将劳动合同报项目监理工程师和项目法人备案。

3.(1)选测项目:围岩体内位移(洞内设点)、锚杆轴力、钢架内力及外力。(2)U0 表示设计极限位移值。(3)施工状态 B:应加强支护。

4.施工单位还应考虑凿岩机用水、空压机冷却用水。

5.(1)改正:负责竣工验收的交通运输主管部门及时组织竣工验收。

(2)0.2×85+0.6×86+0.2×82=85 分

(3)85 分小于 90 分且大于 75 分,质量等级为合格。

共有条评论 网友评论

验证码: 看不清楚?

    微信扫一扫
